Aktualności z prac na GPZ Pleszew

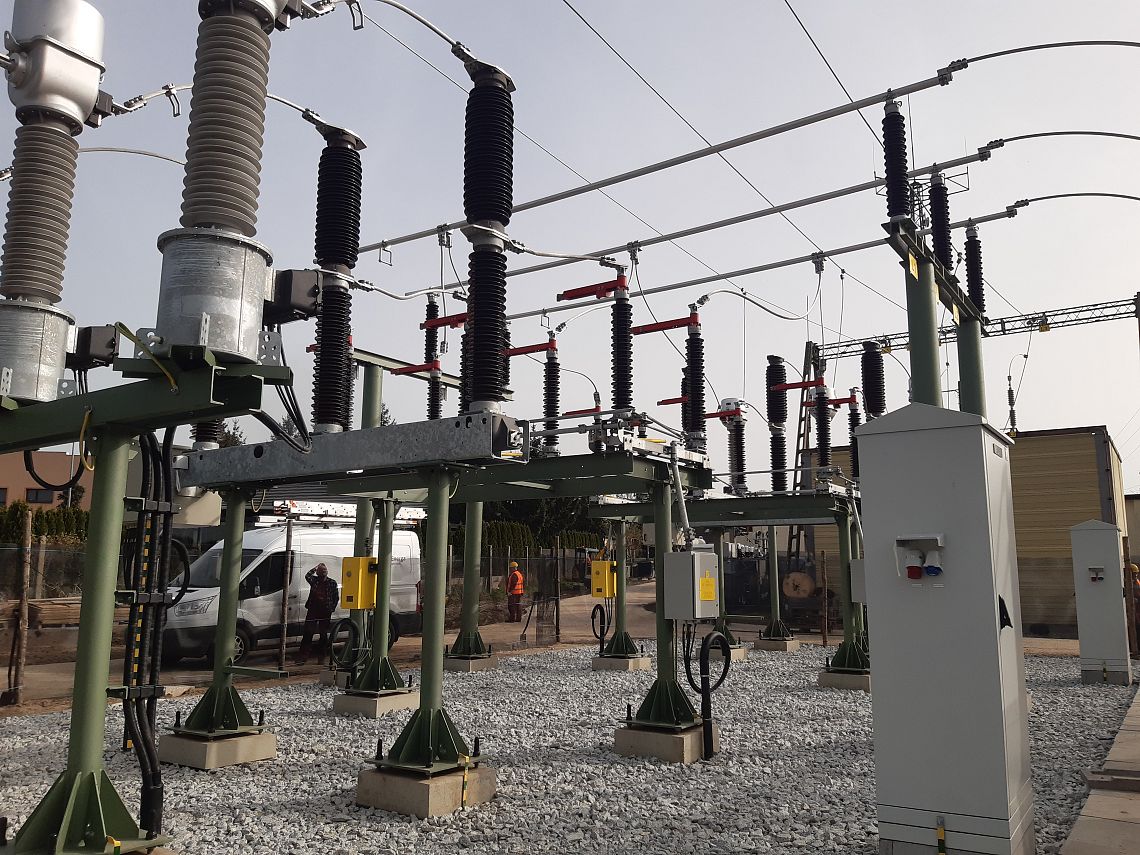

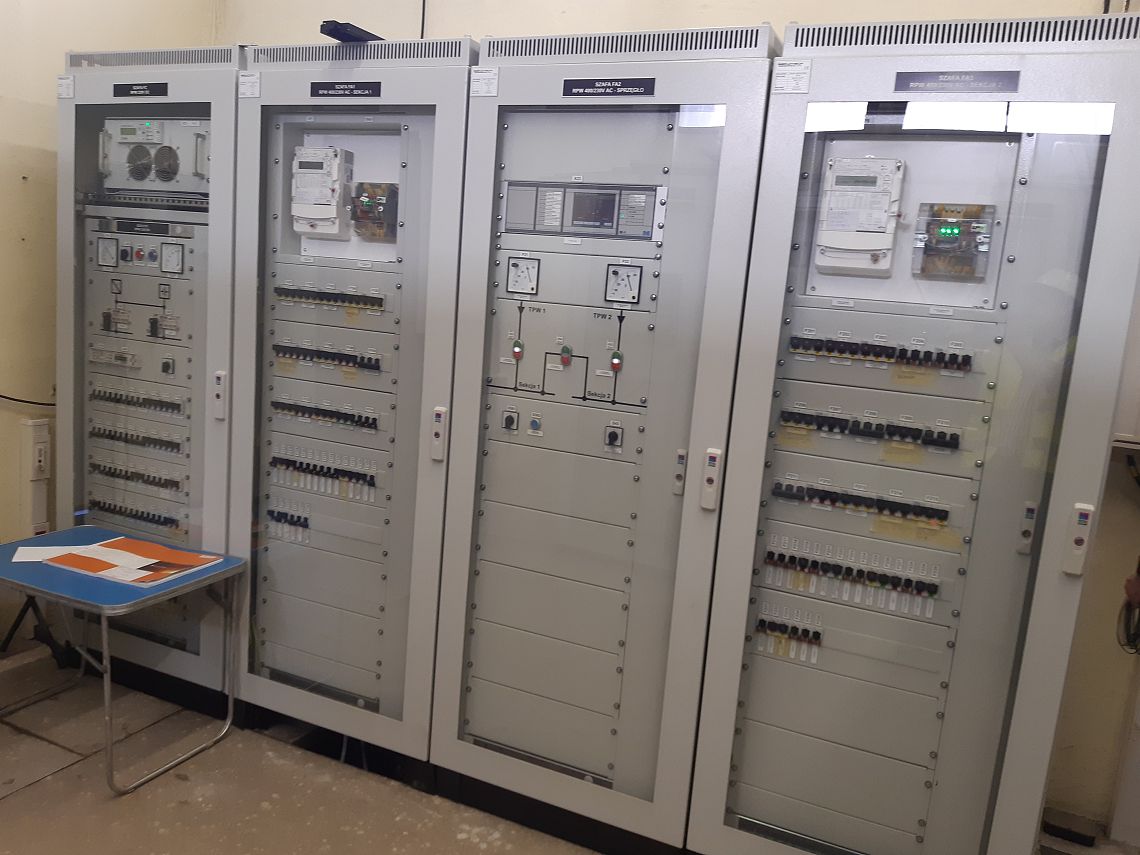

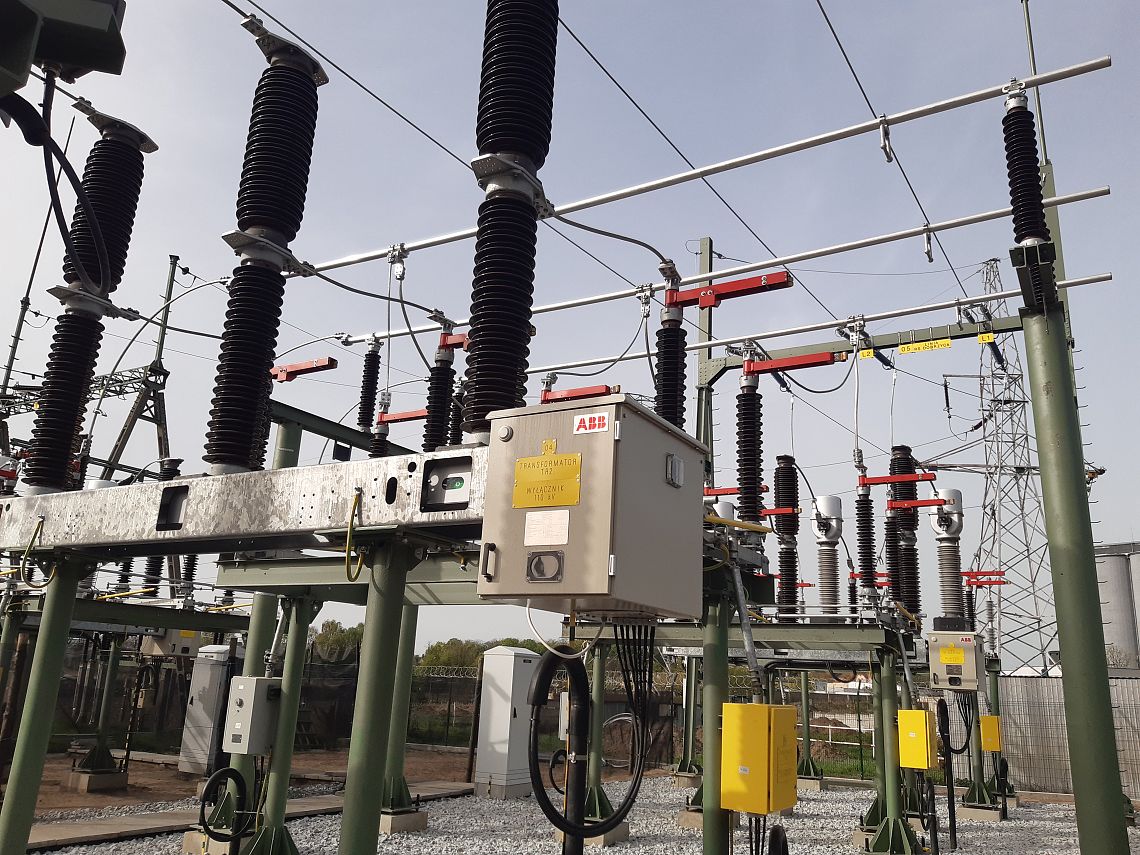

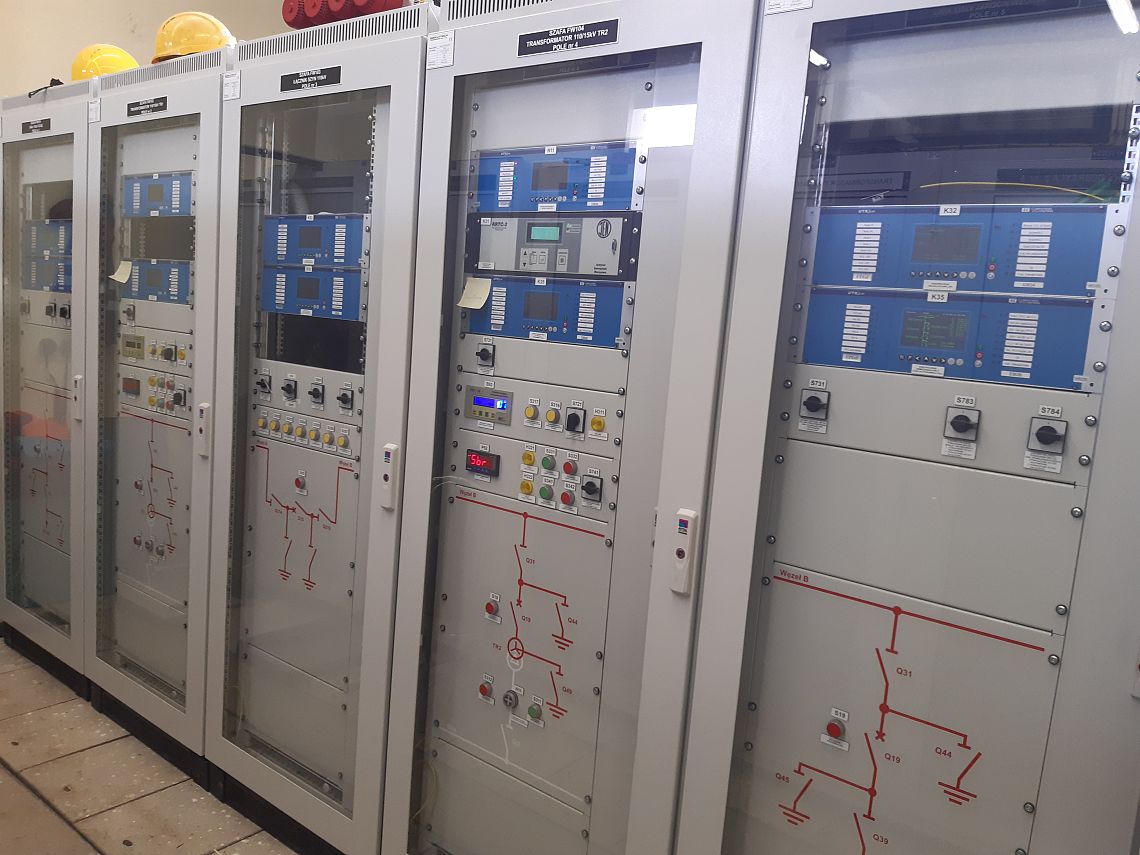

Zakończyliśmy I etap prac, który polegał na montażu obwodów wtórnych pól Sekcji nr 2 rozdzielni 110kV (pola transformatora nr 2 110/15kV oraz pola linii 110kV kier. Dobrzyca) i pola Łącznika Szyn 110kV a także obwodów wtórnych układów ogólnostacyjnych tj. Potrzeby Własne, Sygnalizacja Ogólna, Telemechanika, Zabezpieczenie Szyn i Lokalna Rezerwa Wyłącznikowa, Pomiar Energii.

Zakres prac obejmuje montaż obwodów wtórnych przy przebudowie stacji 110/15kV GPZ Pleszew.

Inwestor: ENERGA OPERATOR SA oddział w Kaliszu

Termin zakończenia prac to lipiec 2024 r.
